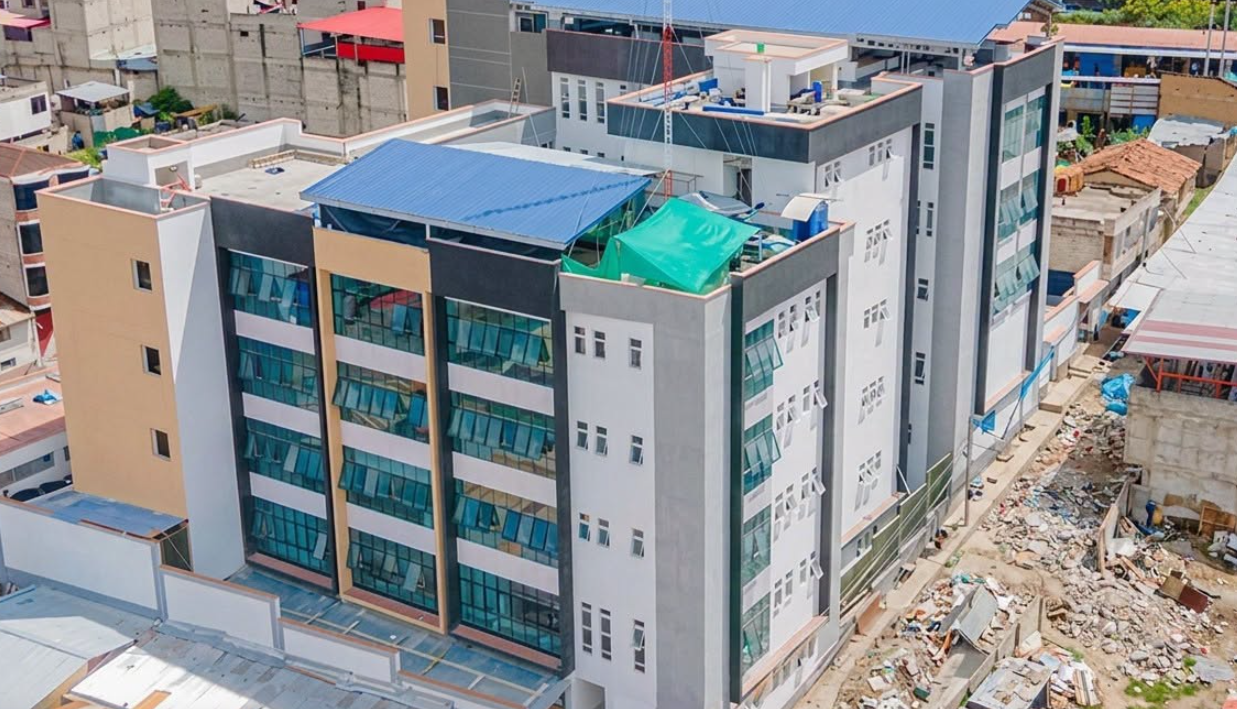

CONTRALORÍA DETECTA SIETE IRREGULARIDADES EN OBRA DE S/ 61 MILLONES DEL CENTRO DE SALUD DE TAMBURCO

Equipos biomédicos permanecen sin instalar y expuestos al deterioro, mientras materiales utilizados en la construcción no cumplirían las especificaciones técnicas del expediente de obra.

Abancay, 04 de agosto 2026.-  La Contraloría General de la República identificó siete situaciones adversas en la ejecución del proyecto "Mejoramiento de los servicios de salud del Centro de Salud Tamburco", obra ejecutada por administración directa por el Gobierno Regional de Apurímac y valorizada en S/ 61 065 264,69.



De acuerdo con el Informe de Hito de Control N.° 5841-2026-CG/GRAP-SCC, correspondiente al control concurrente realizado entre el 30 de marzo y el 14 de abril de 2026, la comisión de control detectó deficiencias que podrían afectar la calidad de la infraestructura, el adecuado uso de los recursos públicos e incluso la culminación del proyecto.



Uno de los hallazgos más preocupantes es que equipos biomédicos de alto valor, como desfibriladores con monitor, bombas de infusión y monitores de funciones vitales, ya fueron pagados por la entidad pese a que aún no han sido instalados ni puestos en funcionamiento. La Contraloría advirtió que la garantía comercial de estos equipos empezó a correr desde la fecha de recepción y conformidad, reduciendo el tiempo de cobertura efectiva cuando finalmente entren en operación.



Durante la inspección también se constató que los equipos permanecen almacenados en condiciones inadecuadas, apilados, con presencia de polvo y expuestos a la luz solar directa, incumpliendo las buenas prácticas de almacenamiento establecidas por el Ministerio de Salud, situación que podría comprometer su funcionamiento.



En cuanto a los materiales de construcción, el órgano de control observó que la piedra sinterizada instalada no correspondería a la marca ofertada durante el proceso de contratación y, además, no cumpliría con el espesor ni el peso específico establecidos en las especificaciones técnicas del expediente.



Asimismo, se detectaron presuntas irregularidades en la colocación de pisos y zócalos vinílicos, debido al uso de colores no autorizados por la normativa del Ministerio de Salud, perfiles con dimensiones distintas a las previstas y la utilización de un adhesivo que se encontraba vencido al momento de su aplicación.



La Contraloría también verificó que las puertas metálicas de los accesos principal y de Emergencia fueron construidas con perfiles de menor espesor al establecido en los planos aprobados, sin que el Gobierno Regional presentara el sustento técnico que justifique dicha modificación.



Otro aspecto observado fue el cambio del acabado de las fachadas de los bloques E y G, que fueron pintadas de color azul institucional en reemplazo del diseño contemplado en el expediente técnico. Según el informe, este color no forma parte de la paleta autorizada por la normativa del Ministerio de Salud, lo que podría generar observaciones durante el proceso de transferencia del establecimiento al sector Salud y obligar a ejecutar trabajos adicionales.



En el aspecto administrativo, el informe también advierte que no se habrían aplicado penalidades por la entrega fuera de plazo de diversos materiales, entre ellos la piedra sinterizada y los pisos vinílicos, este último con un retraso de 41 días respecto al plazo contractual.



Finalmente, la Contraloría señaló que el proyecto presenta un Presupuesto Institucional Modificado (PIM) acumulado de S/ 53 011 876, existiendo una brecha de financiamiento superior a S/ 8 millones, situación que podría afectar la continuidad y culminación de esta importante obra de salud para la región Apurímac si no se adoptan las medidas correctivas correspondientes.
